都市計画道路補助第331号線整備事業の工程と進捗

このページでは、現在整備中の都市計画道路補助第331号線(以下、「補助第331号線」という。)の工程と進捗状況を掲載しています。

なお、工事の概要につきましては、都市計画道路補助第331号線整備事業をご覧ください。

工事の進捗状況

補助第331号線の整備工事は、令和9年3月末の完成を予定しておりましたが、上空を走るJR常磐線及び貨物線、路面下を走るつくばエクスプレスに近接する狭い空間において工事を行うため、難易度が高い工事区間があることから、工期を1年程度延伸する必要が生じました。

地域の住民様方には、長期間ご迷惑をお掛けして申し訳ございません。

全体工程

工程表1
工程表(PDF:36KB)

完成予想図

完成予想図

工事の実施状況

補助第331号線の整備については、1工区(西側)と2工区(東側)の区間に分けて、下記のとおり実施しています。

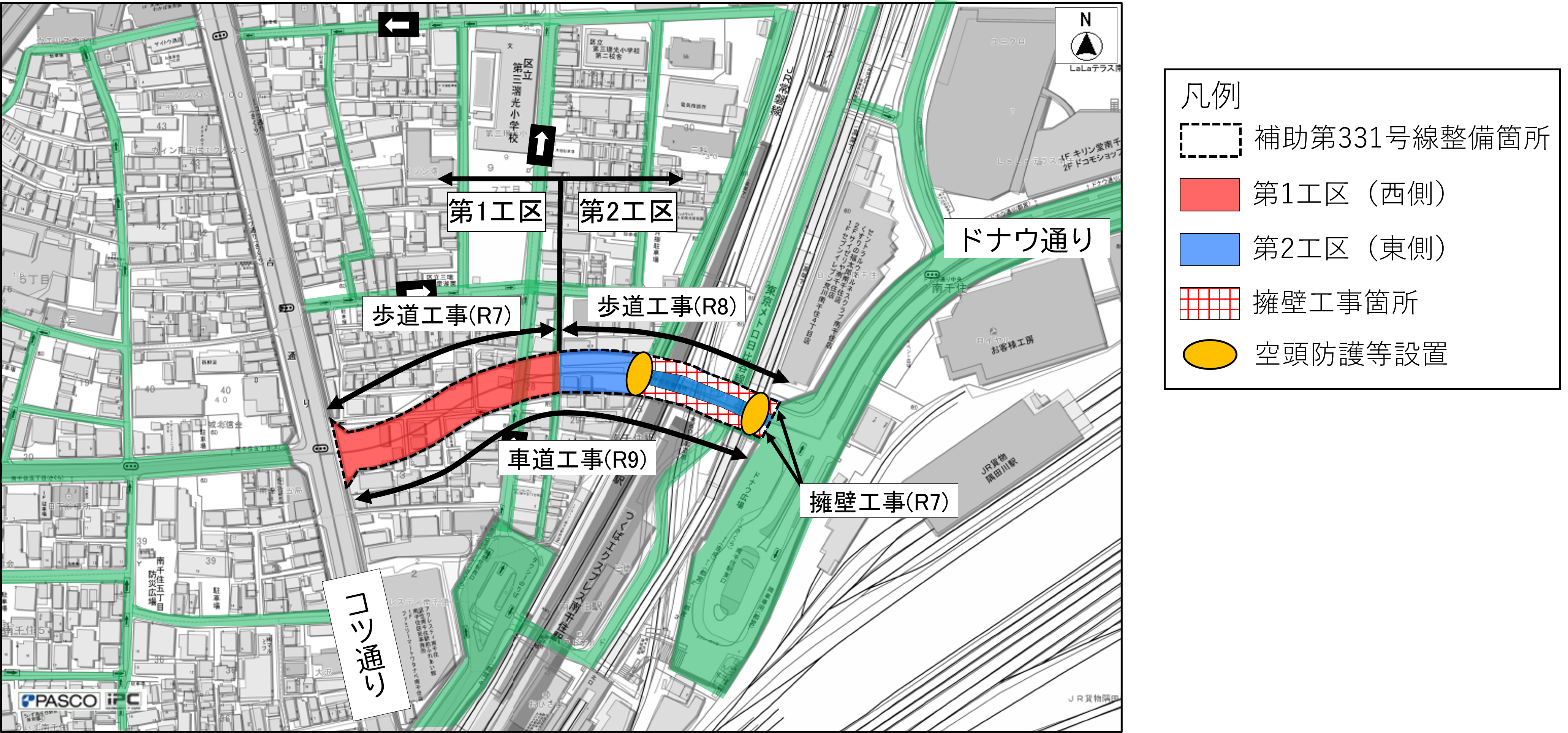

進捗1

令和7年度(工事実施中)

1工区(西側)
  • 歩道工事
    歩道部においては、側溝や植樹帯を整備し、仕上げにインターロッキングブロックを設置する工事を行います。
1工区街築施工前
施工前状況

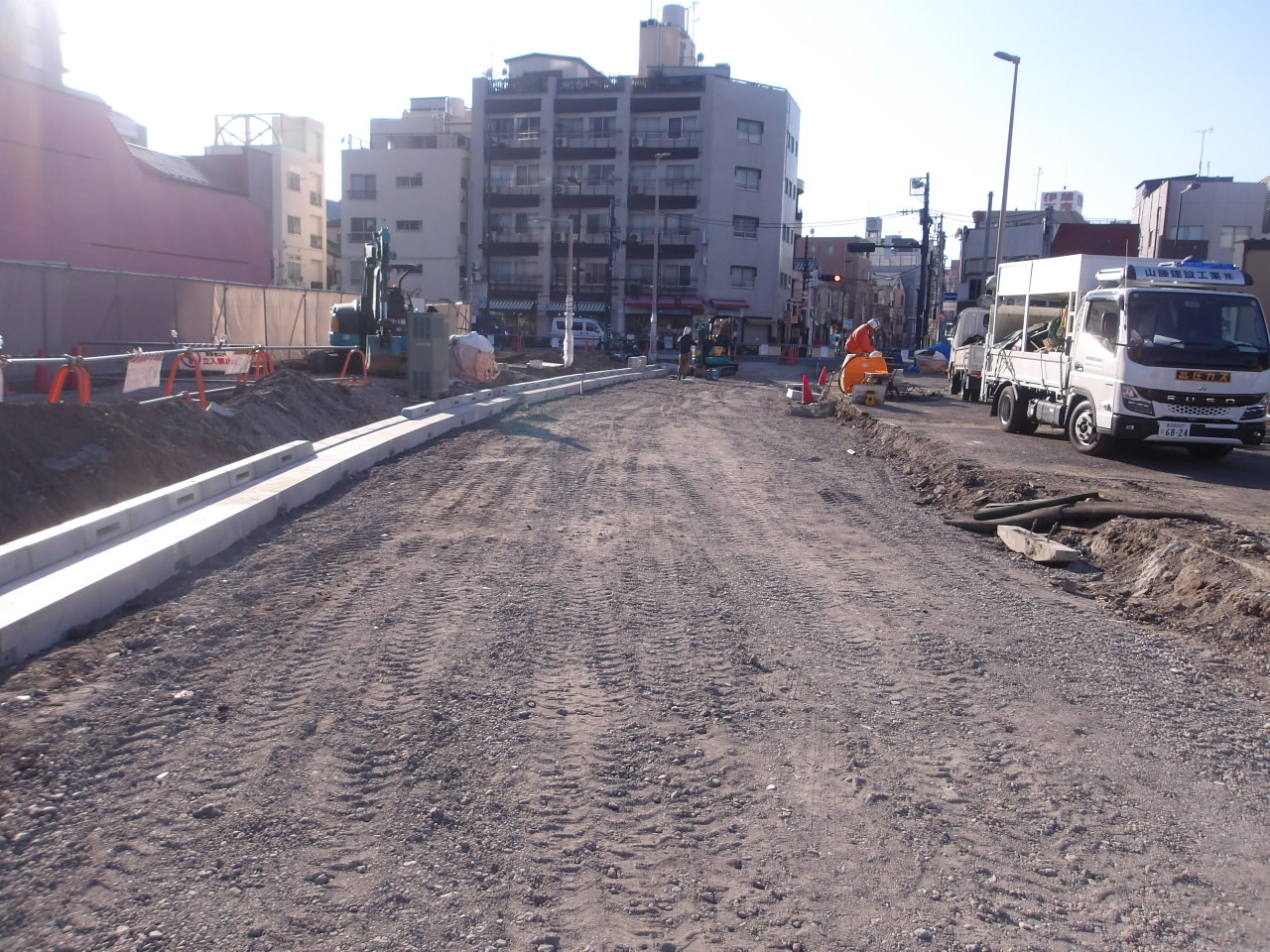

1工区街築施工中
施工状況

2工区(東側)
  • 擁壁工事
    JR常磐線の高架下の高さを確保し、車両が安全に通行できるよう、車道部分を掘り下げるアンダーパス構造とします。
    なお、歩道部分は現在の高さと同程度となります。

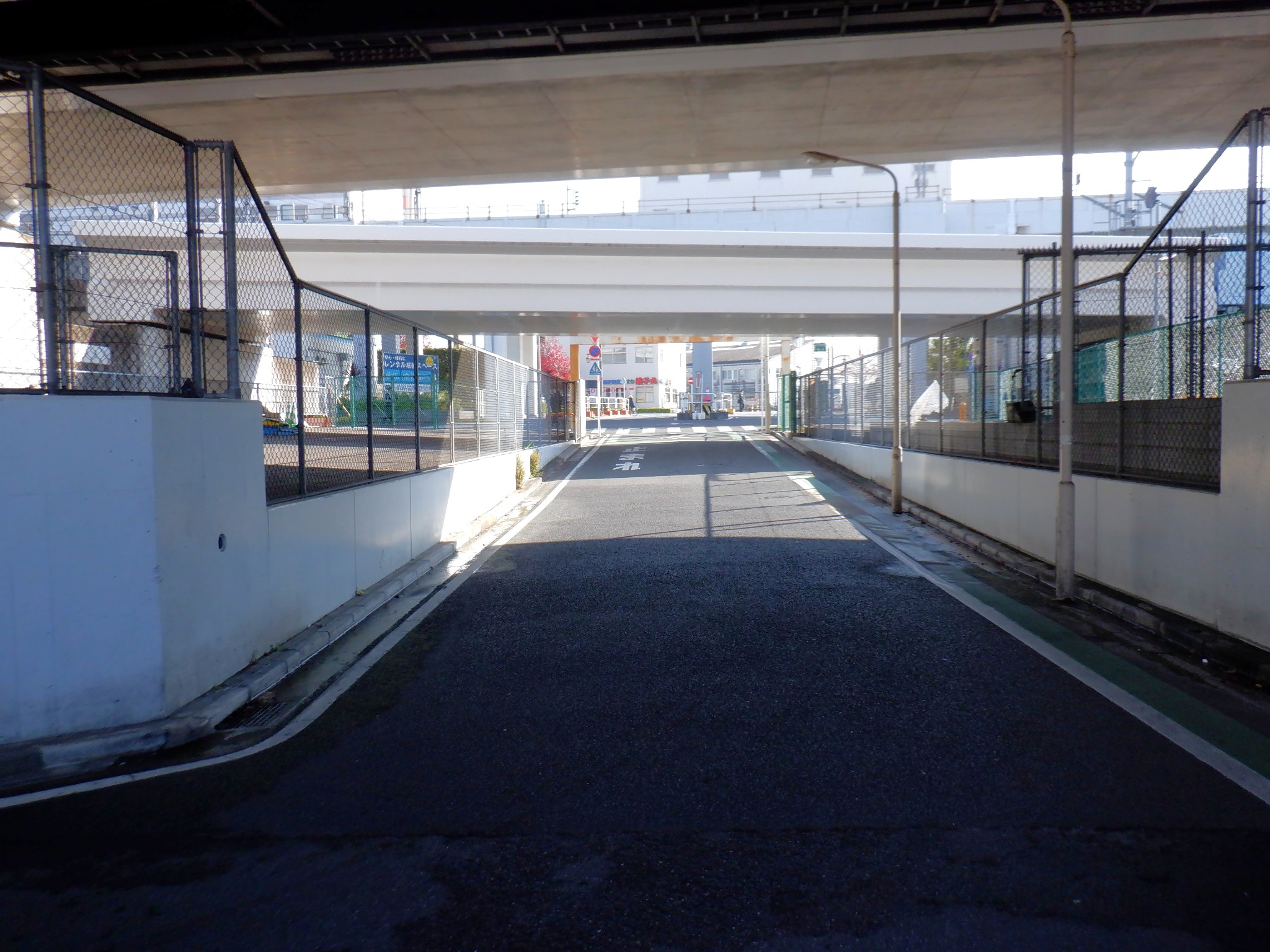

擁壁施工前
施工前状況

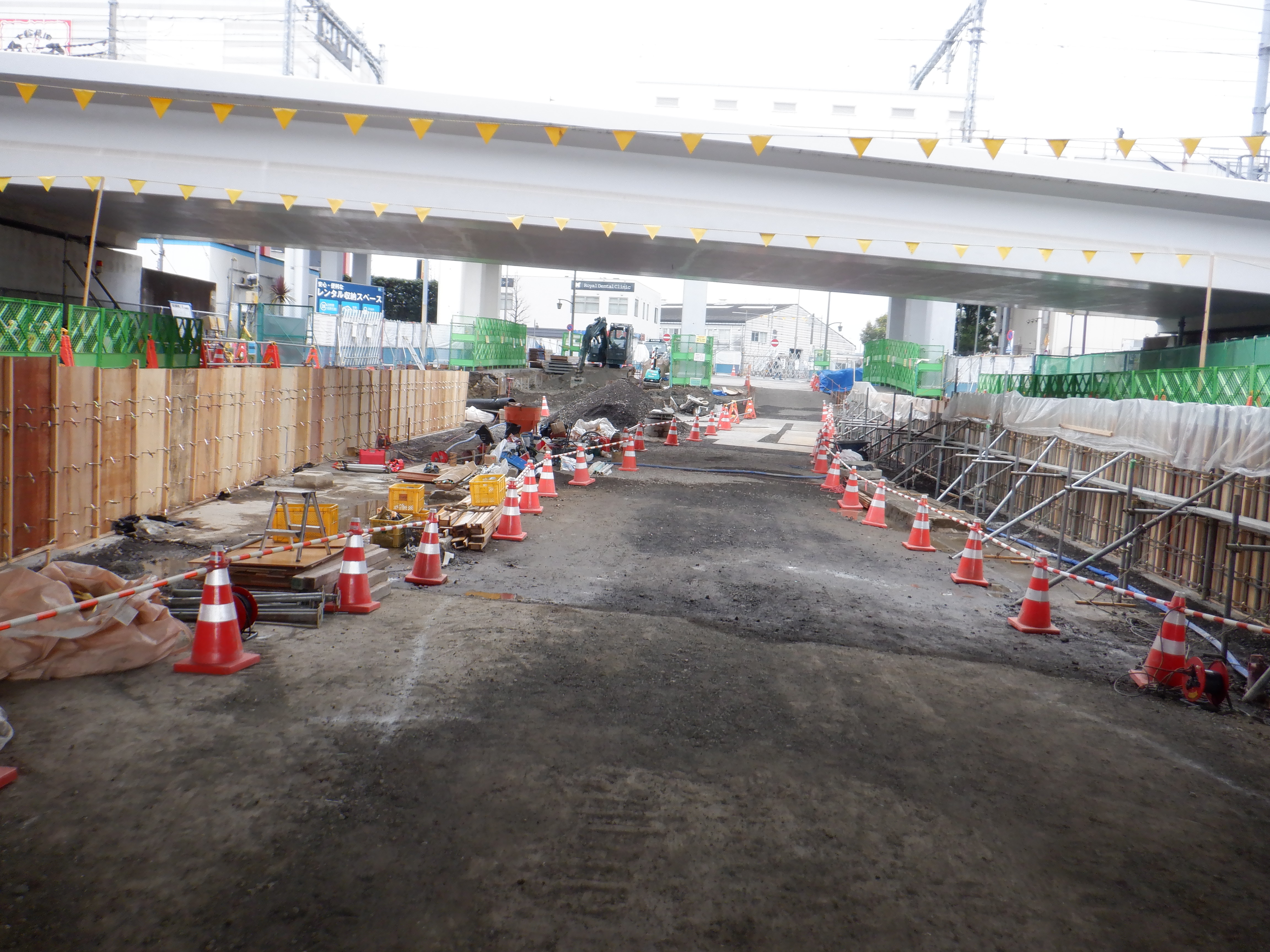

yohekisekotyu
施工状況
  • 空頭防護桁・冠水警報表示設置工事
    車道路面から高さ3.6メートルの位置にある鉄道高架橋に、車両が衝突しないよう、高架橋入口手前に空頭防護桁を設置する工事を行います。
    また、鉄道高架橋付近の道路は、アンダーパス構造となるため、万が一ゲリラ豪雨や台風等により道路が冠水した場合に備え、車両運転手へ警報を発する冠水警報表示板を設置する工事を行います。
    なお、アンダーパス部分に雨水がたまらないよう、雨水排水管を整備します。

空頭防護
空頭防護桁(参考)

令和8年度(予定)

2工区(東側)
  • 歩道工事
    歩道部においては、側溝や植樹帯を整備し、仕上げにインターロッキングブロックを設置する工事を行います。
  • 引込管等工事(東京電力・NTT)・水道管新設工事(水道局)
    電気や通信、水道を供給するためのケーブルや管路を地中に設置します。

令和9年度(予定)

1・2工区(西・東側)
  • 車道整備工事
    車道部においては、1工区と2工区の境界部分に舗装の目地をなくすために、全区間をまとめてアスファルト舗装を行います。
